さて、今回ご紹介する工事は喜界島での消波ブロック製作・据付工事です。
工事概要
工 事 名 | 湾港改修工事(防波堤(西)0県債2-1工区) |
発 注 者 | 大島支庁 |
工 期 | 令和3年2月24日 ~ 令和3年10月1日 |
工事場所 | 大島郡喜界町湾地内 |

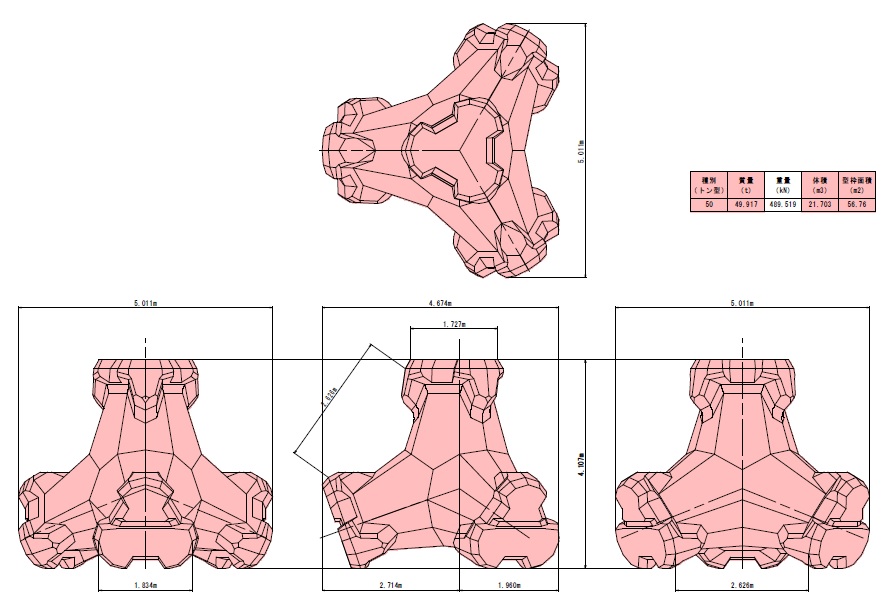

工事概要 | 防波堤(西)(改良) L=49.2m 消波工 L=49.2m 消波ブロック(50t型) 製作118個、据付258個 |
【工事場所のご説明】
↓ ↓ ↓ ↓
↓ ↓ ↓ ↓
↓ ↓ ↓ ↓
↓ ↓ ↓ ↓
現在の作業進捗状況・・・

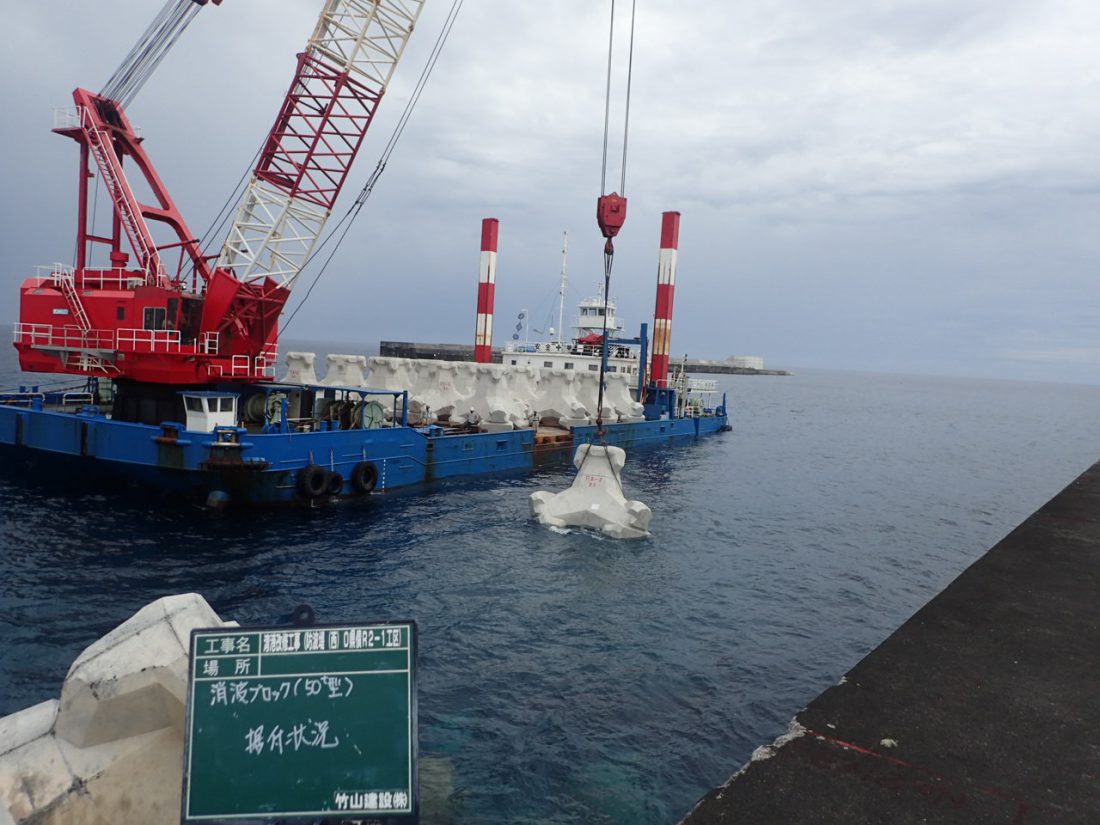

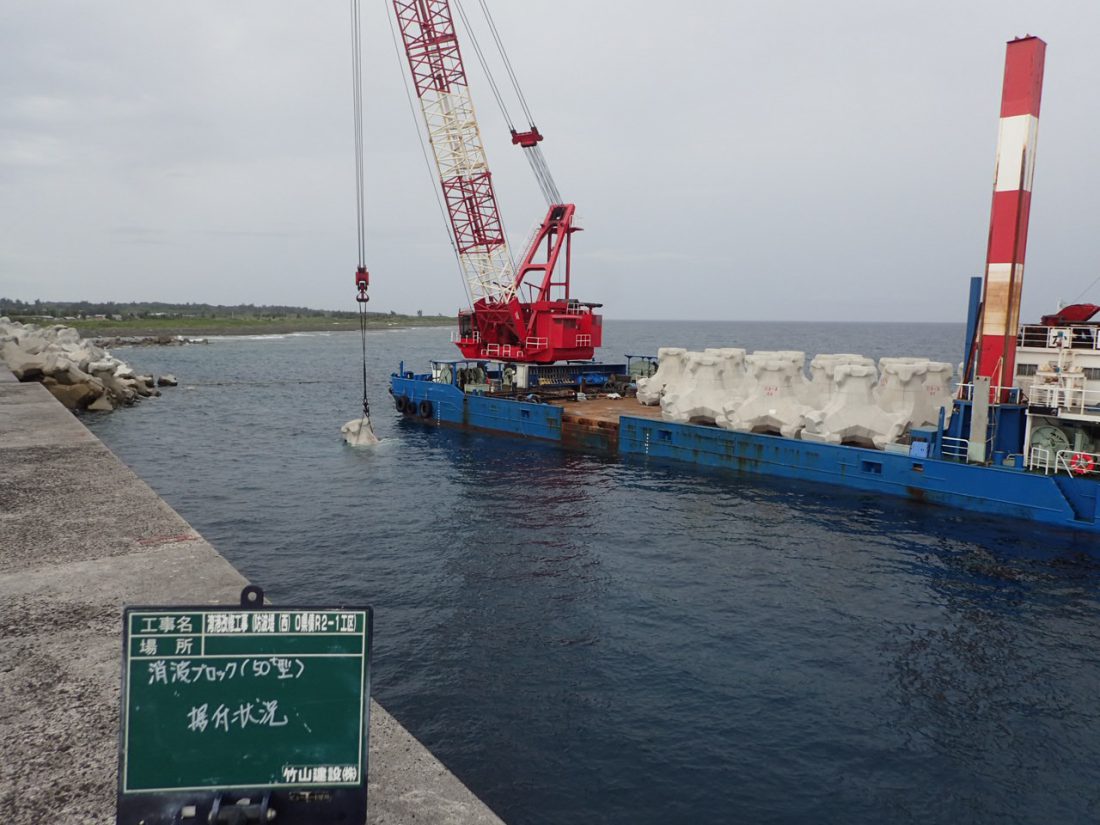

◆据付:105/258個(このうち118個は製作中)
◆製作:21/118個
ブロック製作はいい流れに乗り、とても順調に作業が進んでいます。

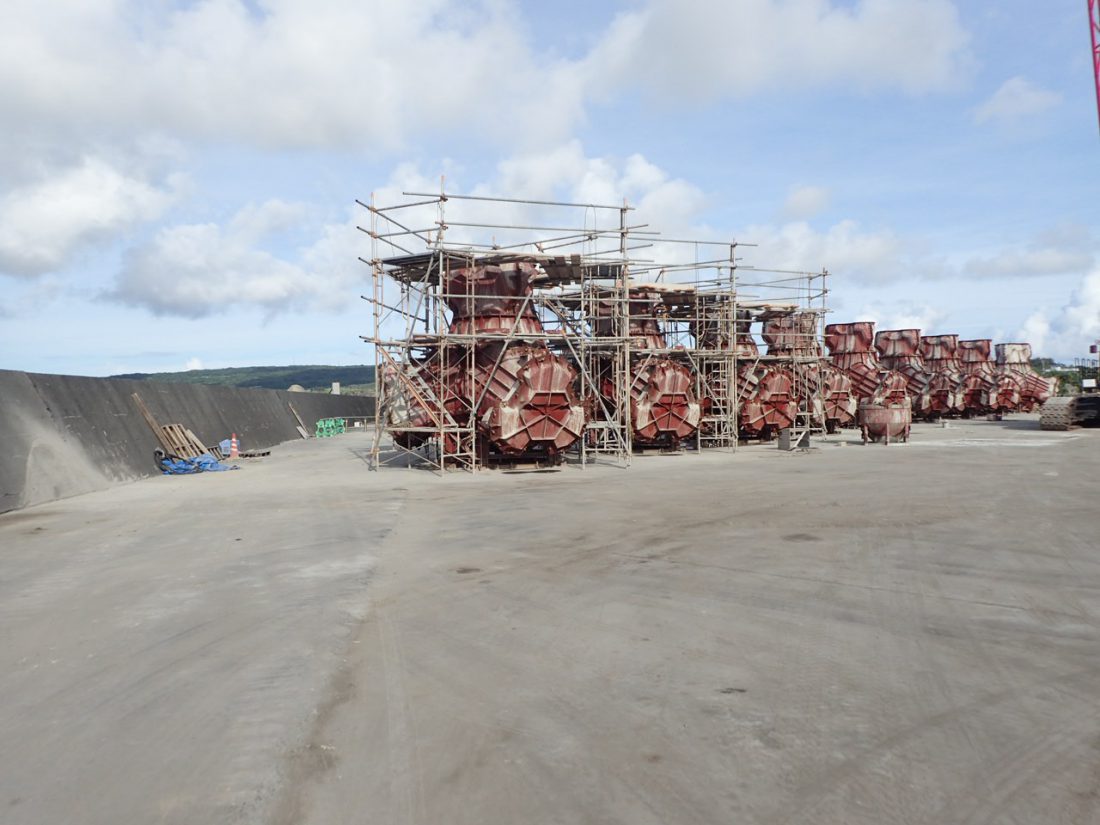

型枠組立(3個)→ コンクリート打設(3個)→ 型枠脱枠(3個)→ 転置(移動)
